(Бюро «Народный архитектор», Москва и ЦФО)
Реставрация почти всегда начинается с архитектурного и исторического вопроса: что мы сохраняем, что восстанавливаем, что допустимо адаптировать под современное использование. Но очень быстро появляется второй вопрос — сколько это будет стоить и сколько времени займёт.
В отличие от нового строительства, реставрация редко укладывается в простую формулу «площадь × стоимость квадратного метра». Историческое здание может скрывать повреждения, поздние вмешательства, утраты, конструктивные проблемы и требования согласующих органов. Поэтому смета реставрации — это не просто таблица расходов, а инструмент управления рисками.

«В реставрации невозможно честно посчитать стоимость без исследования. Сначала нужно понять, с чем мы имеем дело: что подлинное, что повреждено, что утрачено и какие решения допустимы».
В новом строительстве проектировщик чаще работает с понятными исходными данными: участок, программа, конструктивная схема, материалы, инженерия. В реставрации объект уже существует, и его состояние не всегда очевидно на первом осмотре.

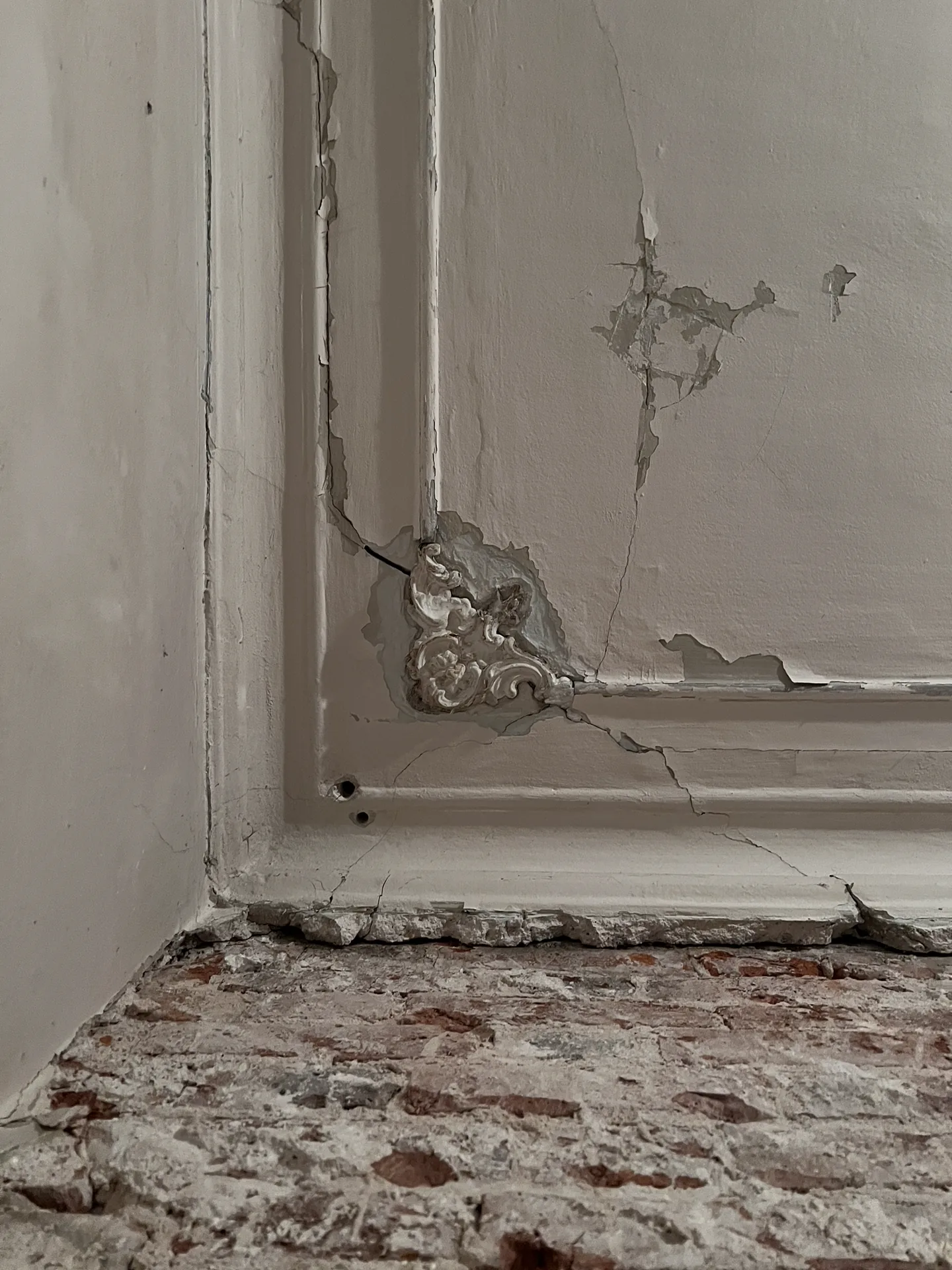

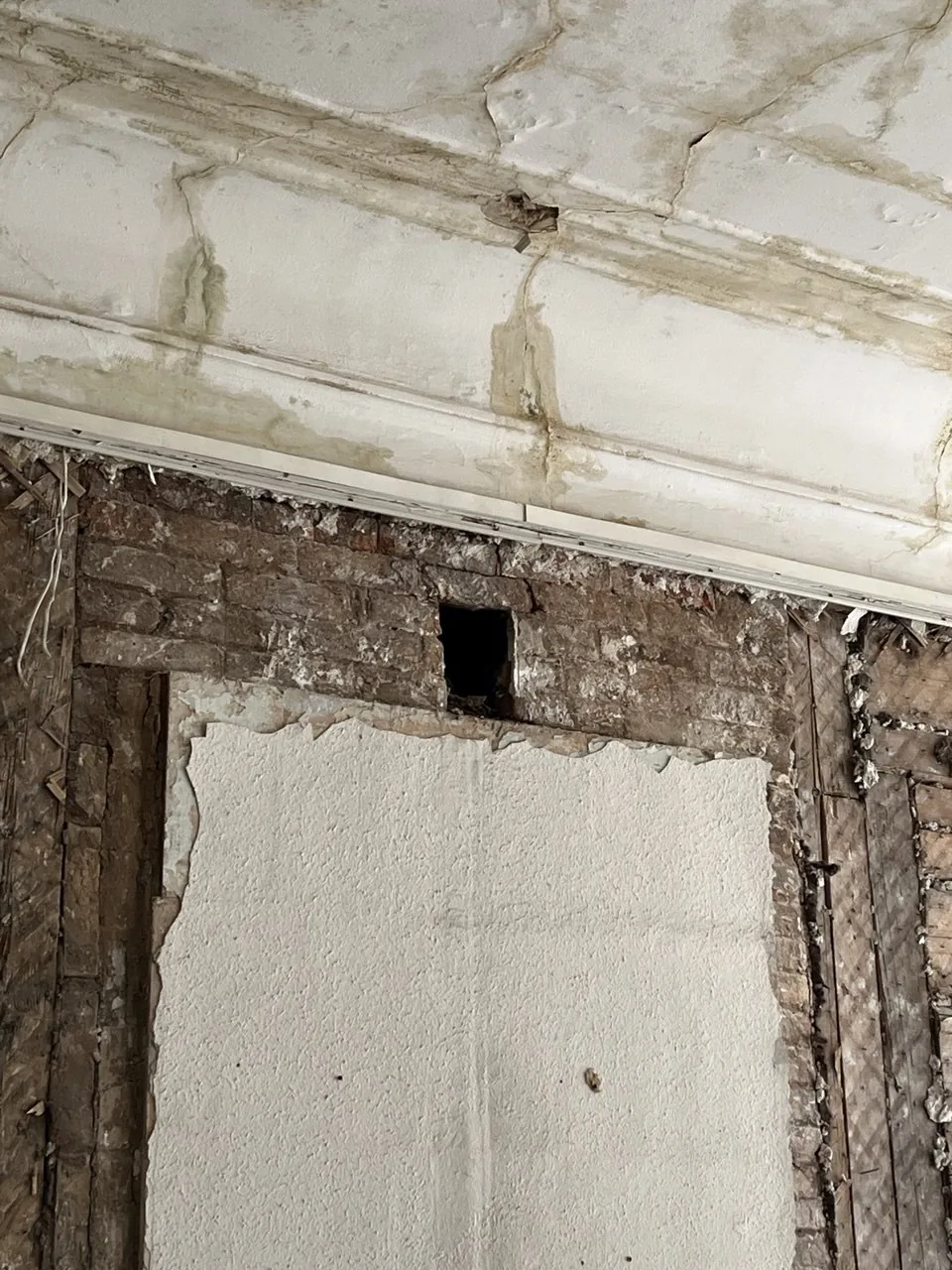

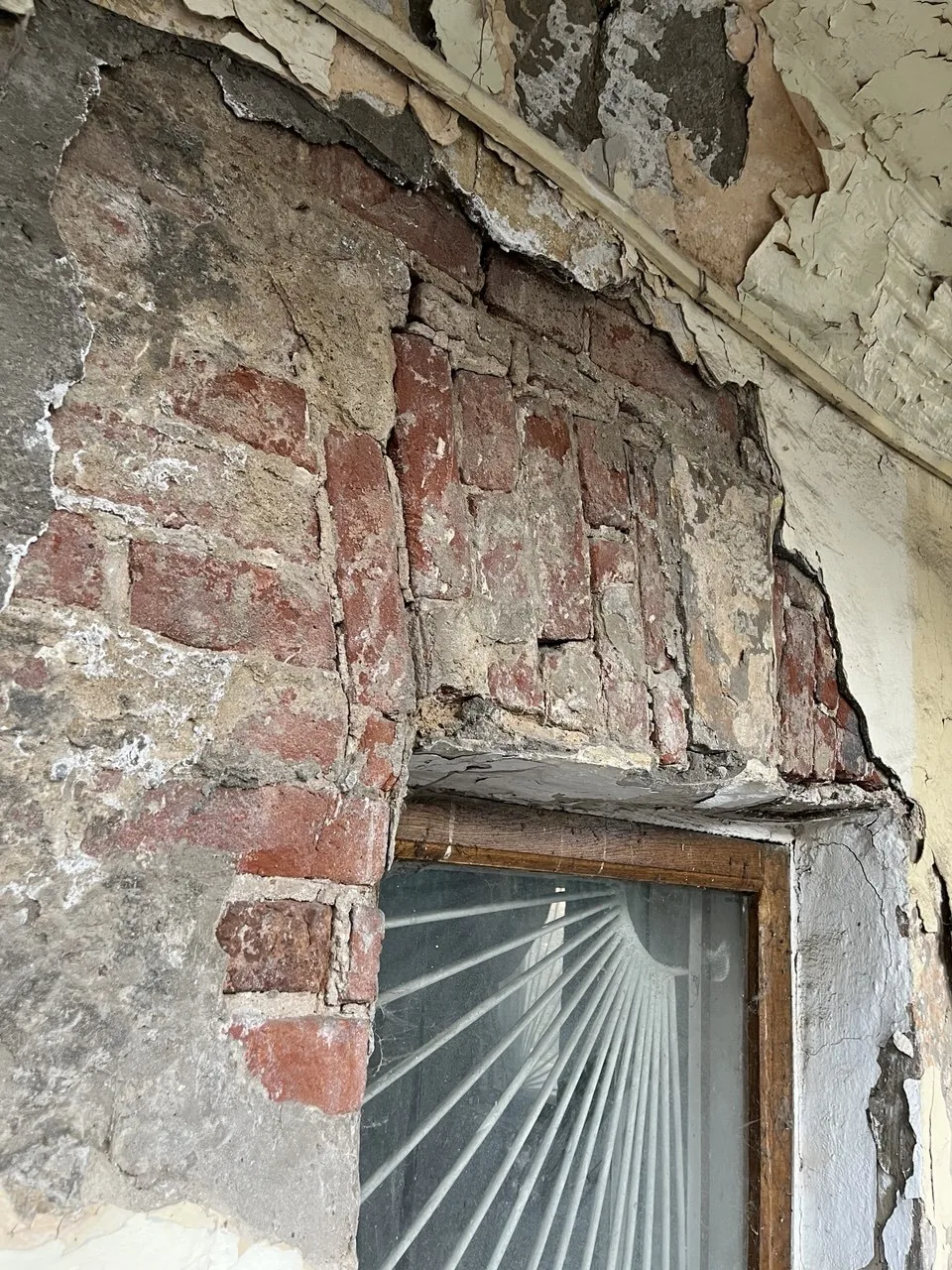

Фасад может выглядеть стабильным, но под слоями краски обнаруживаются разрушения штукатурки или кирпичной кладки. Окна могут казаться поздними, но часть коробок и фурнитуры оказывается исторической. Лепнина может быть не просто декоративным элементом, а частью предмета охраны. Всё это влияет на технологию, сроки и стоимость.
Поэтому смета реставрации формируется постепенно. Сначала задаётся предварительный бюджет, затем после обследований, архивных изысканий и проектных решений он уточняется. Чем глубже исследование, тем меньше неожиданных расходов на стройке.

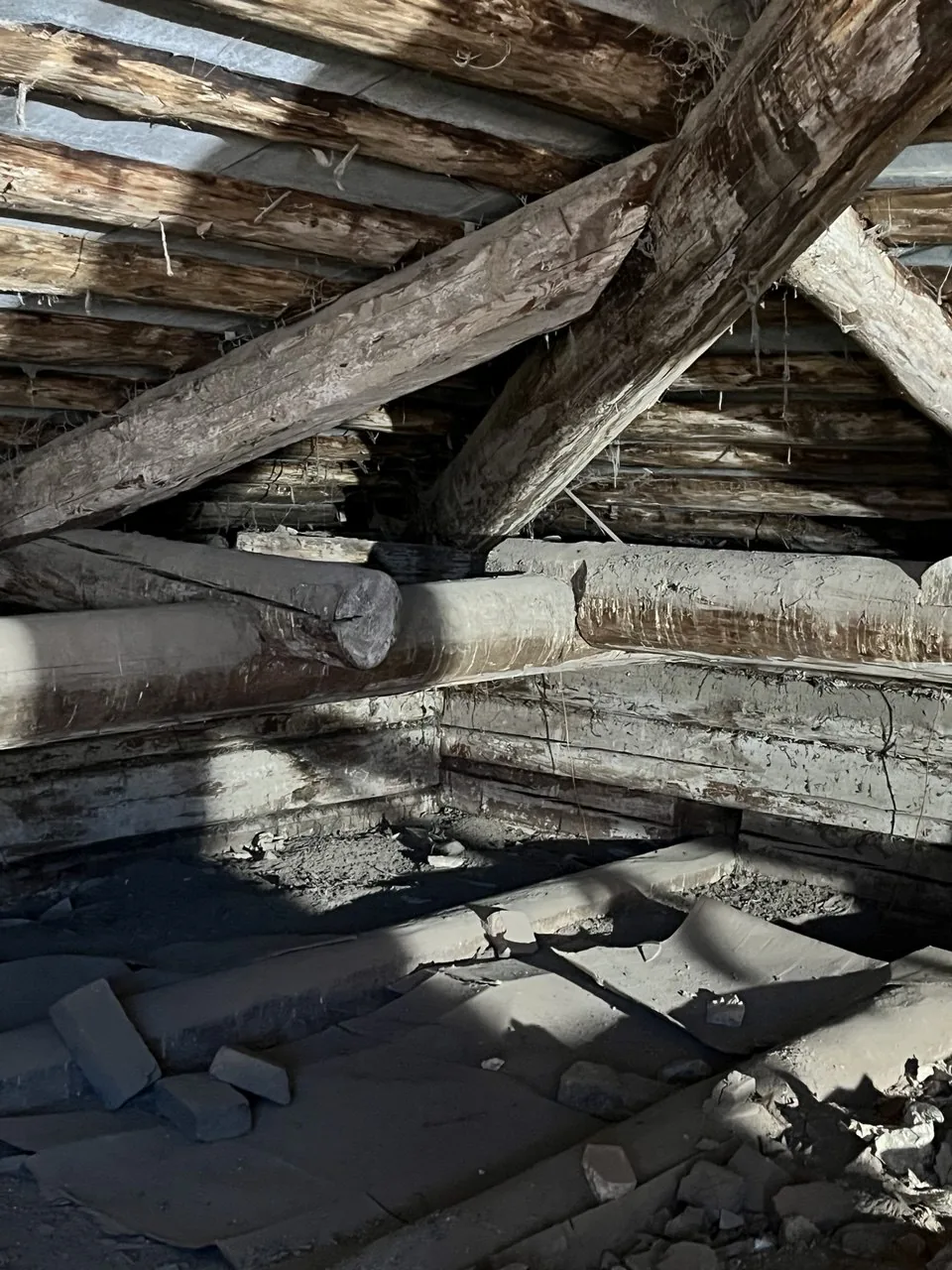

Стоимость реставрационных работ складывается из нескольких крупных блоков. Первый — исследовательский: архивные изыскания, обмеры, обследование конструкций, раскрытия, фотофиксация, историко-культурная экспертиза при необходимости. Без этого невозможно корректно понять объём работ.
Второй блок — проектный. Сюда входит разработка научно-проектной документации, реставрационных решений, чертежей, ведомостей дефектов и утрат, технологий восстановления, узлов и спецификаций материалов.
Третий блок — согласовательный. Для объектов культурного наследия или зданий в зонах охраны важны взаимодействие с ДКН, подготовка пакета документов, корректировки по замечаниям, сопровождение экспертиз и получение разрешений.

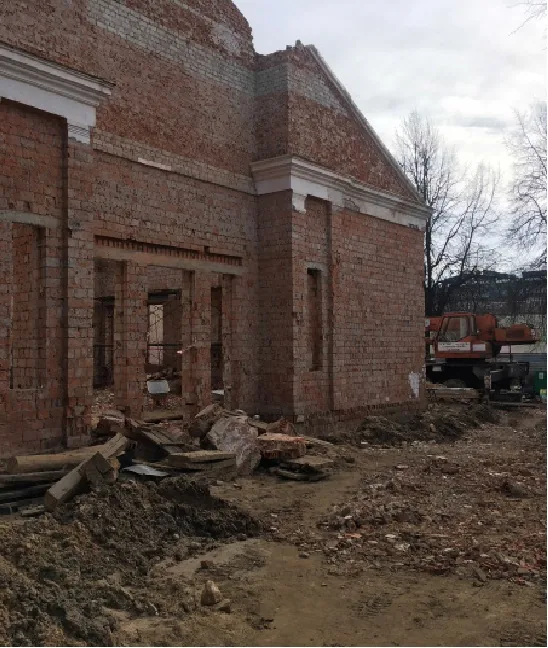

И только затем появляется строительный блок: леса, демонтаж поздних наслоений, укрепление конструкций, реставрация фасадов, окон, дверей, лепнины, камня, штукатурки, инженерные решения, авторский и научный надзор.
На первый взгляд может показаться, что обследования и архивные изыскания увеличивают бюджет. Но в реальности они часто помогают избежать гораздо больших расходов.

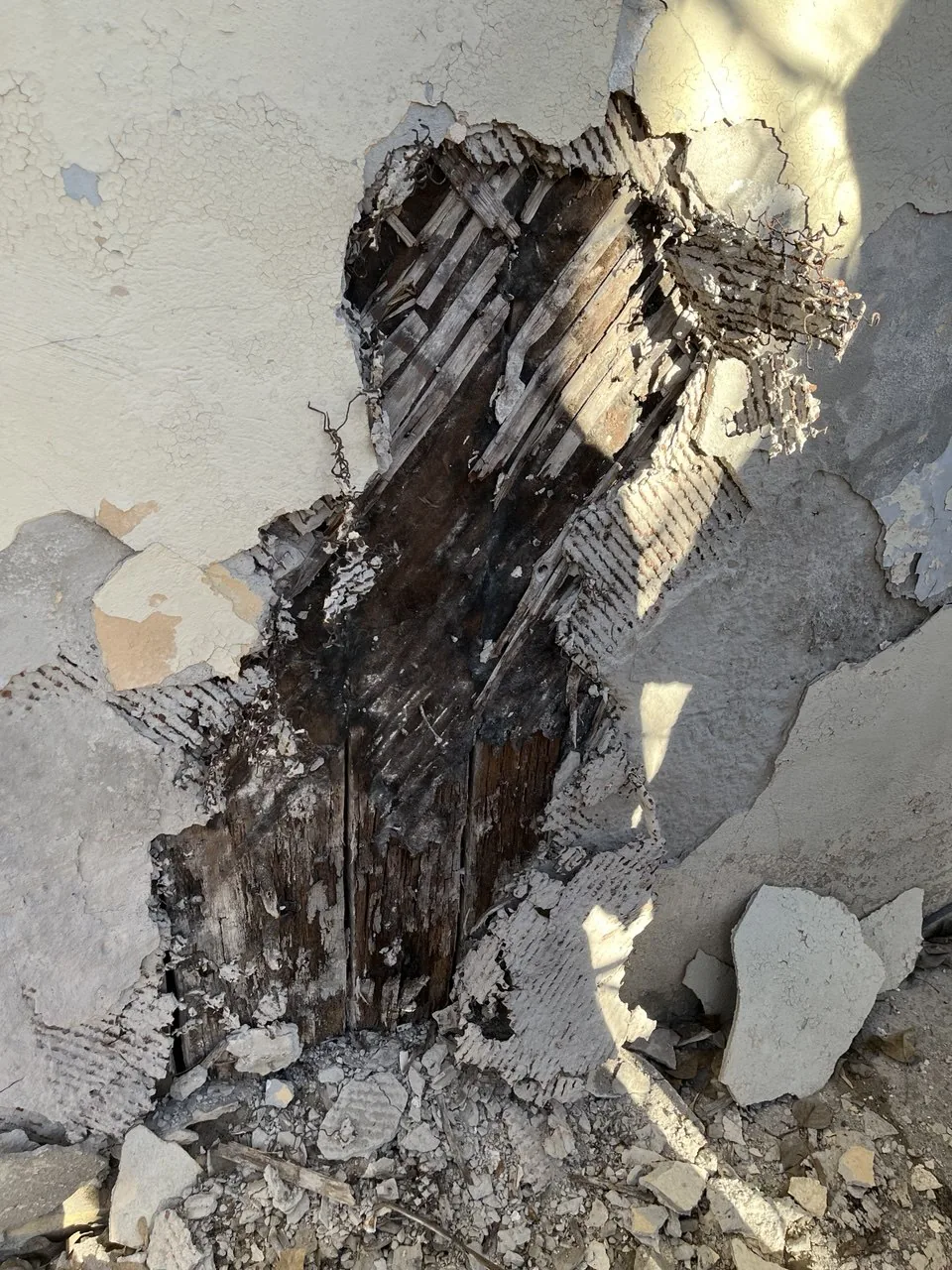

Если не провести исследования заранее, ошибки проявятся уже на объекте. Например, выяснится, что выбранная технология очистки повреждает исторический кирпич, что часть декора нельзя демонтировать, что существующие конструкции требуют усиления, а проектное решение противоречит предмету охраны.
В таком случае приходится останавливать работы, менять проект, повторно согласовывать решения и пересчитывать смету. Это почти всегда дороже, чем качественная подготовка на старте.

«Самая дорогая реставрация — та, где решили сэкономить на обследовании. Объект всё равно предъявит правду, но уже на стройке».
На стоимость реставрации влияет не только площадь здания. Иногда небольшой фрагмент фасада может быть сложнее и дороже, чем большой плоский участок стены.
Главные факторы — статус объекта, сохранность исторических элементов, сложность декора, состояние конструкций, необходимость ИКЭ, объём согласований, доступность объекта, наличие архивных материалов и требования к будущему использованию.
Если здание является объектом культурного наследия, смета почти всегда будет сложнее, чем у обычного ремонта. Здесь нельзя просто заменить материал на похожий или упростить технологию. Нужно соблюдать требования ФЗ-73, учитывать предмет охраны и работать с согласованными методиками.
Отдельно на бюджет влияет степень утрат. Сохранить и аккуратно укрепить подлинный элемент — одна задача. Восстановить утраченный элемент по архивам, аналогам и обмерам — другая. А создать новое решение в исторической среде так, чтобы оно не разрушило образ здания, — третья.
Сроки реставрации зависят от масштаба объекта и сложности согласований. Небольшой проект по отдельным элементам может занимать несколько месяцев. Комплексная реставрация здания с архивными исследованиями, ИКЭ, проектом, согласованием и реализацией может растянуться на год и больше.
Важно понимать: значительная часть сроков уходит не только на физические работы. В реставрации много времени занимают подготовка, исследования, экспертиза, согласование решений и корректировки по замечаниям.

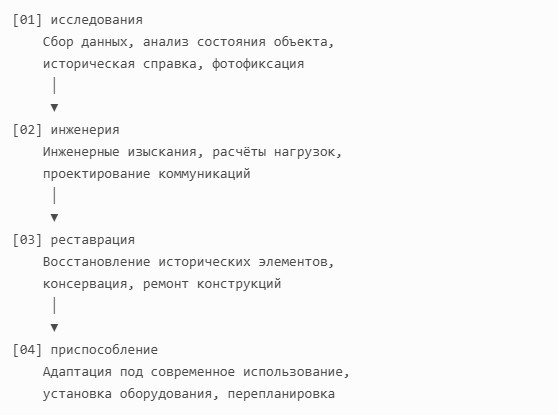

Обычно процесс можно разделить на несколько этапов: сначала обследование и архив, затем концепция и научно-проектная документация, далее согласование, после этого производство работ и авторский или научный надзор.
В реставрации есть процессы, которые нельзя качественно ускорить административным решением. Нельзя быстрее высушить основание без риска, нельзя пропустить исследования, нельзя заменить согласование устной договорённостью, нельзя восстановить сложную лепнину без технологических пауз.
Попытка сократить сроки часто приводит к потере качества. Например, если не дождаться результатов раскрытий, можно принять неверное решение по цвету или материалу. Если форсировать фасадные работы в неподходящий сезон, можно получить дефекты покрытия. Если начать работы до согласования, можно столкнуться с юридическими последствиями и остановкой объекта.
Грамотное управление сроками в реставрации — это не «делать всё быстрее», а правильно выстраивать параллельные процессы: пока идут архивные исследования, можно готовить обмеры; пока согласуется один раздел, уточнять ведомости материалов; пока проект проходит проверку, готовить подрядчиков и технологические карты.
| Архивные исследования | идут параллельно с обмерами и первичной фотофиксацией. |
| Согласование разделов | может идти одновременно с уточнением ведомостей материалов. |
| Подготовка подрядчиков | запускается до выхода на площадку, когда проект проходит проверку. |
На раннем этапе заказчику почти всегда нужна предварительная оценка. Она помогает понять порядок бюджета и принять решение о запуске проекта. Но такая оценка должна сопровождаться оговорками: какие данные уже известны, какие требуют проверки, какие риски могут повлиять на итоговую стоимость.
Рабочая смета появляется после обследований и проектных решений. Она гораздо точнее, потому что опирается на ведомости дефектов, объёмы, технологии, спецификации материалов и согласованный состав работ.
В реставрации важно не обещать «фиксированную цену» там, где объект ещё не исследован. Честнее выделять базовый бюджет и резерв на непредвиденные работы. Такой резерв — не признак слабого планирования, а нормальный инструмент управления историческим объектом.
| Предварительная оценка | Рабочая смета |
|---|---|
| Показывает порядок бюджета до запуска проекта. | Опирается на обследования, ведомости дефектов и проектные решения. |
| Содержит допущения и риски, которые ещё нужно проверить. | Фиксирует объёмы, технологии, материалы и согласованный состав работ. |
| Нужна для решения о старте. | Нужна для реализации, контроля бюджета и работы с подрядчиками. |

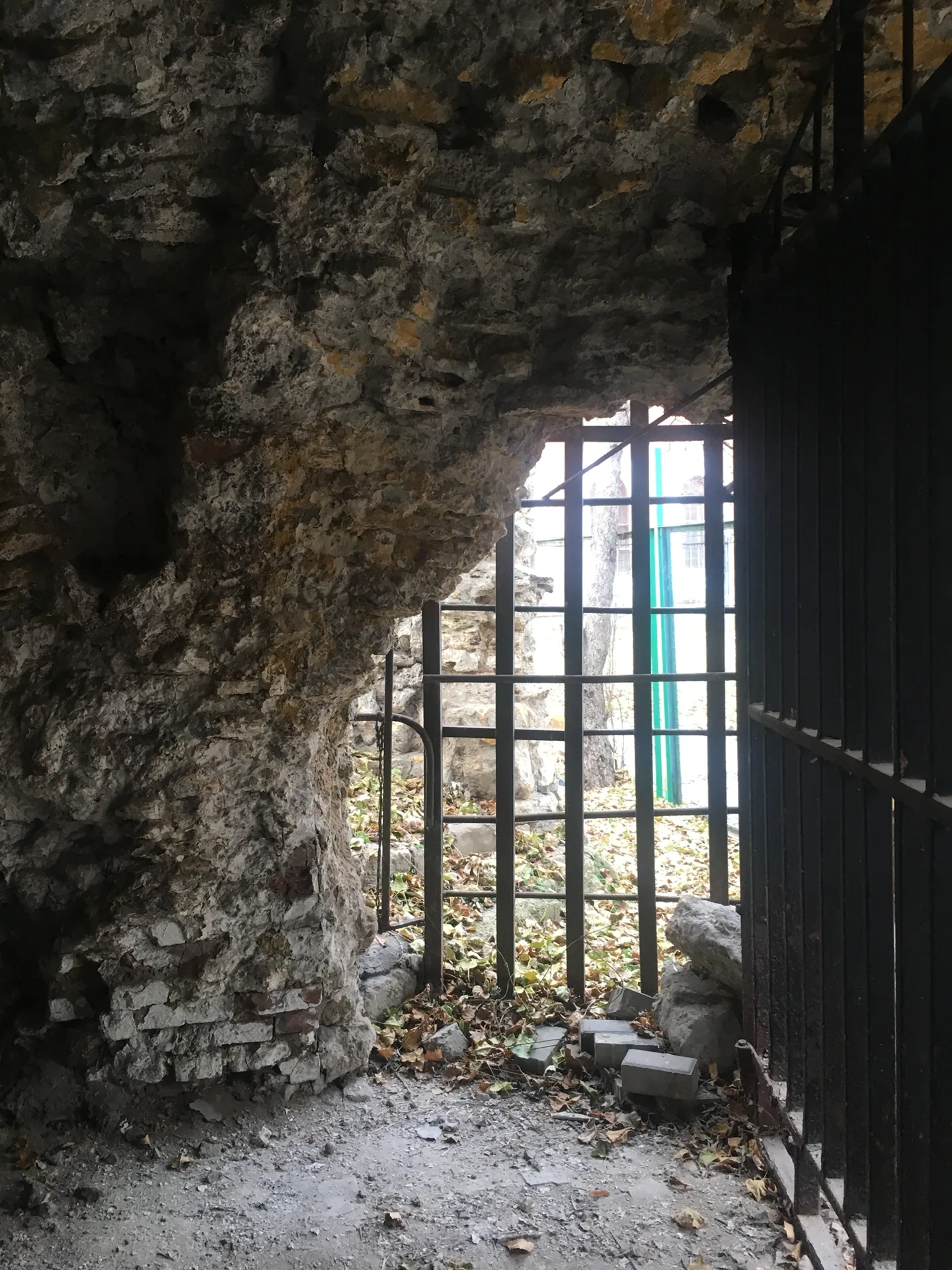

Почти каждый исторический объект хранит сюрпризы. После раскрытий могут обнаружиться скрытые повреждения кладки, старые металлические крепления, разрушенные деревянные элементы, следы пожара, неучтённые инженерные трассы или более поздние вмешательства.
Поэтому в экономике реставрации закладывается резерв. Его размер зависит от степени изученности объекта и сложности работ. Чем меньше исходных данных, тем выше должен быть резерв.
Хороший проект снижает этот резерв за счёт исследований. Но полностью исключить неопределённость невозможно. Историческое здание — это не новый объект из каталога материалов, а результат десятилетий или столетий эксплуатации.
Даже качественная смета требует контроля. На стройке важно фиксировать фактические объёмы, вести фотоотчёты, оформлять изменения, согласовывать дополнительные работы и регулярно сверять решения с проектом.

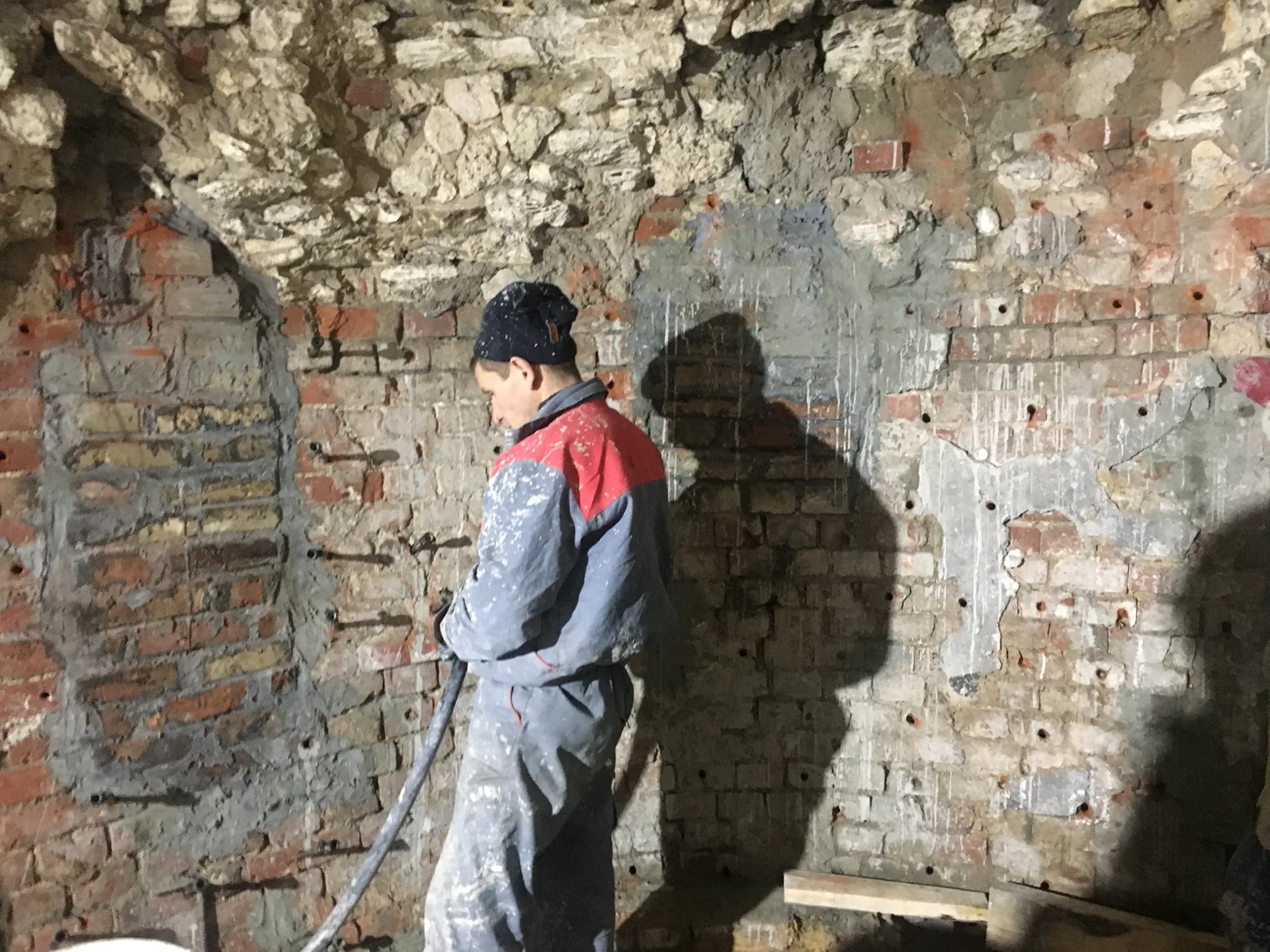

Особую роль играет авторский и научный надзор. Он помогает не допустить замены технологий, упрощения деталей или самовольных решений подрядчика. В реставрации такие «мелкие» изменения могут привести не только к потере качества, но и к проблемам при сдаче объекта.
Бюджет должен управляться не только бухгалтерией, но и проектной командой. Архитектор, реставратор, инженер и сметчик должны понимать, какие решения критичны для исторической ценности объекта, а где возможна оптимизация без ущерба.

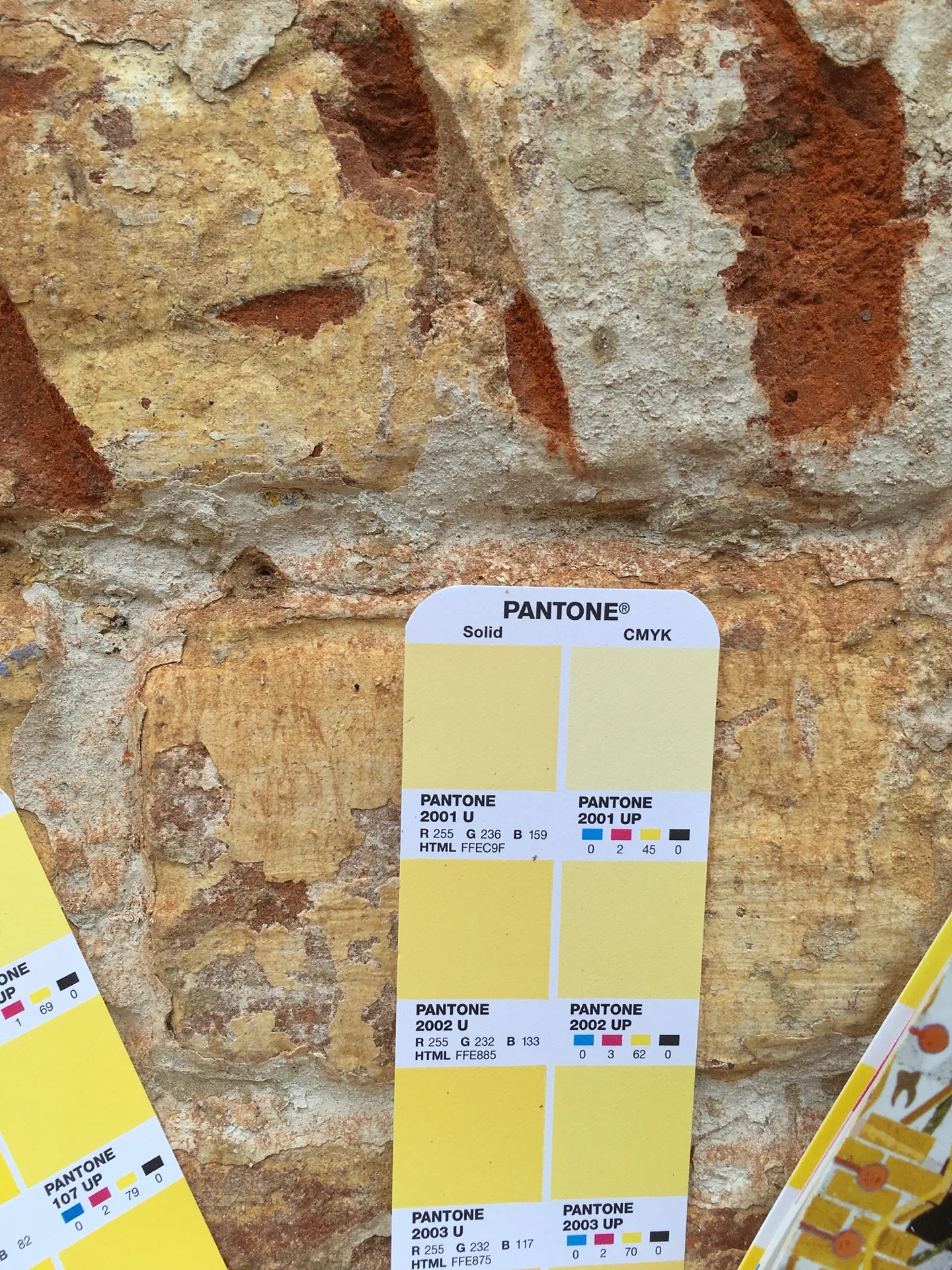

Цветовые и технологические решения лучше уточнять на образцах и натурных выкрасках: так бюджет остаётся управляемым, а итоговое решение не теряет связи с исторической фактурой.
Оптимизация в реставрации не означает удешевление любой ценой. Она должна быть профессиональной и допустимой.

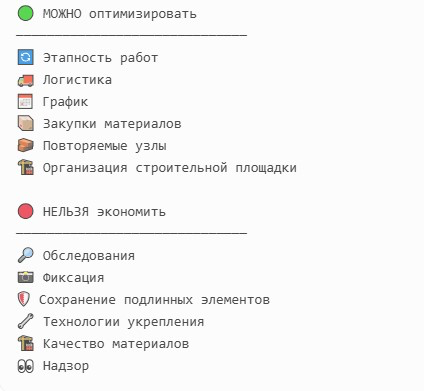

Можно оптимизировать этапность работ, логистику, график, закупки материалов, повторяемые узлы, организацию строительной площадки. Иногда можно перенести часть второстепенных работ на следующий этап, если это не угрожает объекту и согласовано с проектом.
Но нельзя экономить на обследованиях, фиксации, сохранении подлинных элементов, технологиях укрепления, качестве материалов и надзоре. Именно эти пункты защищают историческую ценность здания.

«Оптимизация допустима там, где она не меняет смысл реставрации. Если экономия уничтожает подлинность, это уже не оптимизация, а ошибка».
Экономика реставрации всегда связана с нормативами. Если объект относится к культурному наследию, необходимо учитывать ФЗ-73, требования Департамента культурного наследия Москвы, предмет охраны, заключения историко-культурной экспертизы и согласованный состав работ.
Эти документы влияют на смету напрямую. Они определяют, какие элементы нужно сохранять, какие технологии допустимы, какие материалы можно применять, какие работы требуют специального разрешения и кто имеет право их выполнять.
Поэтому смета реставрации не может быть оторвана от проектной и согласовательной документации. Она должна отражать не абстрактный ремонт, а именно те работы, которые допустимы для конкретного объекта.

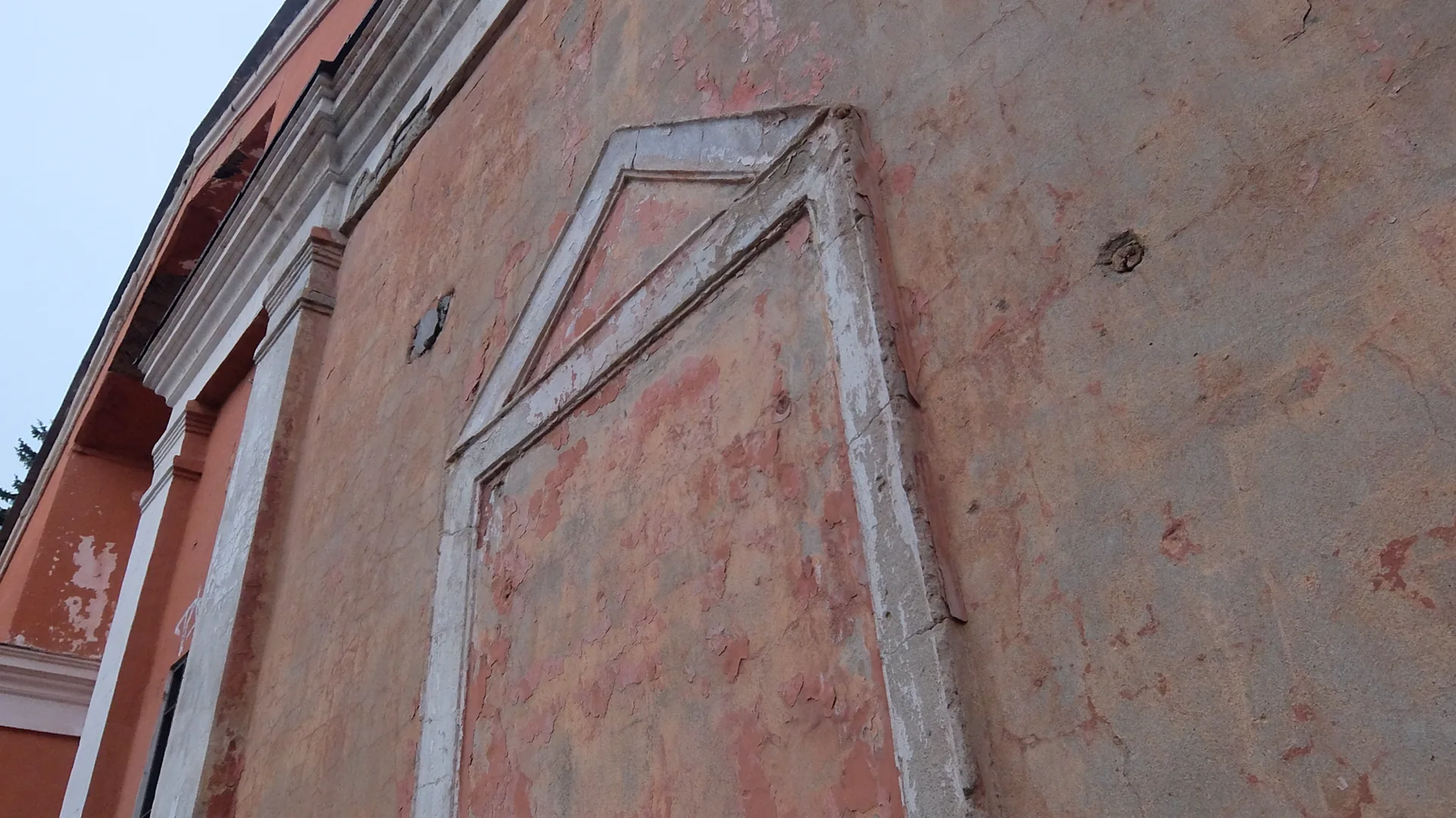

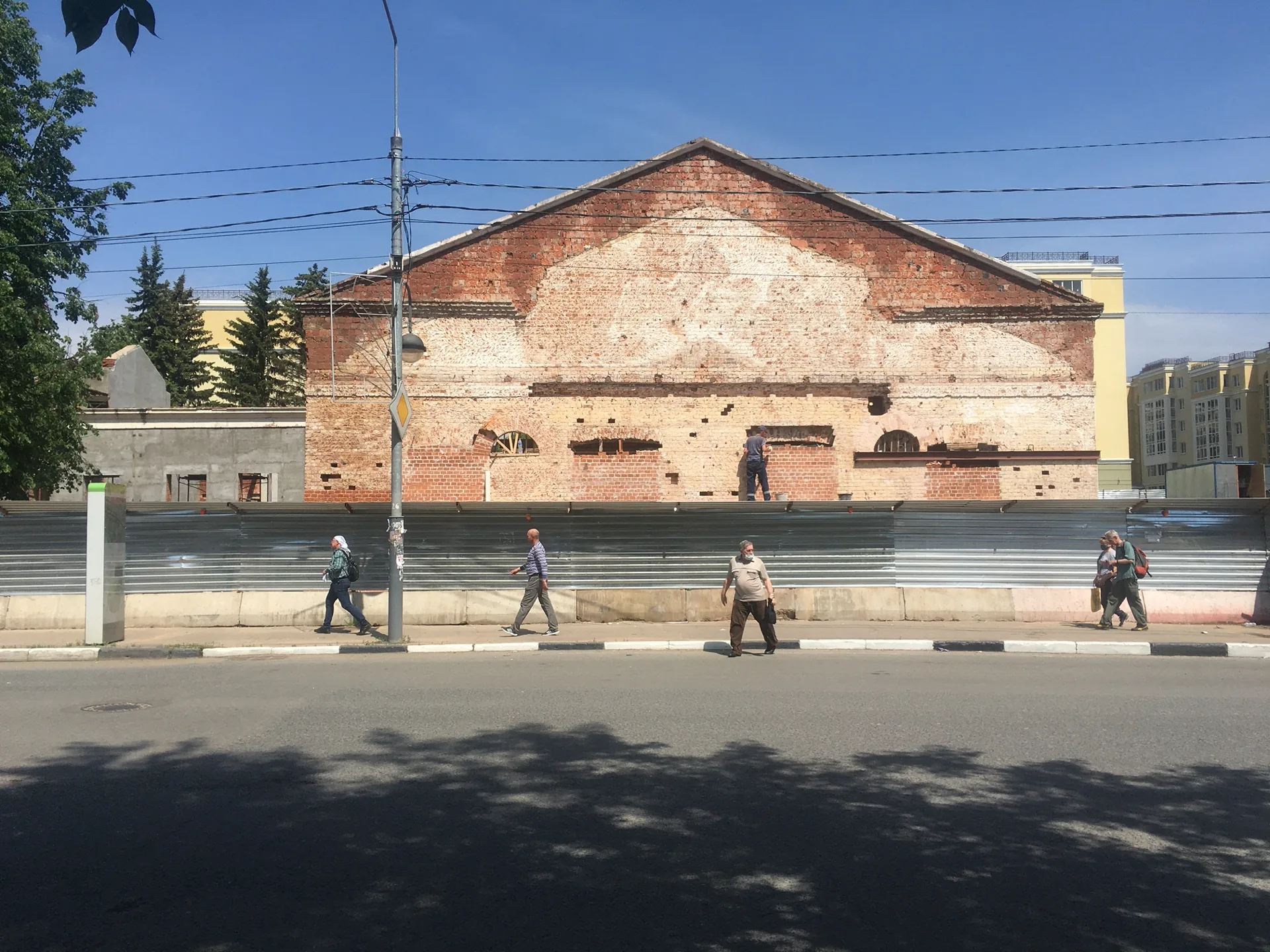

В одном из проектов бюро работало с фасадом, где часть декоративных элементов была утрачена, а часть находилась в аварийном состоянии. Первичная оценка показывала один объём работ, но после раскрытий и обследований стало ясно, что часть поздних ремонтных слоёв скрывала серьёзные повреждения штукатурки и кладки.
Команда уточнила ведомость дефектов, скорректировала смету и предложила поэтапную реализацию. В первую очередь были выполнены противоаварийные и наиболее значимые реставрационные работы, затем восстановление декоративных элементов и финишные покрытия.

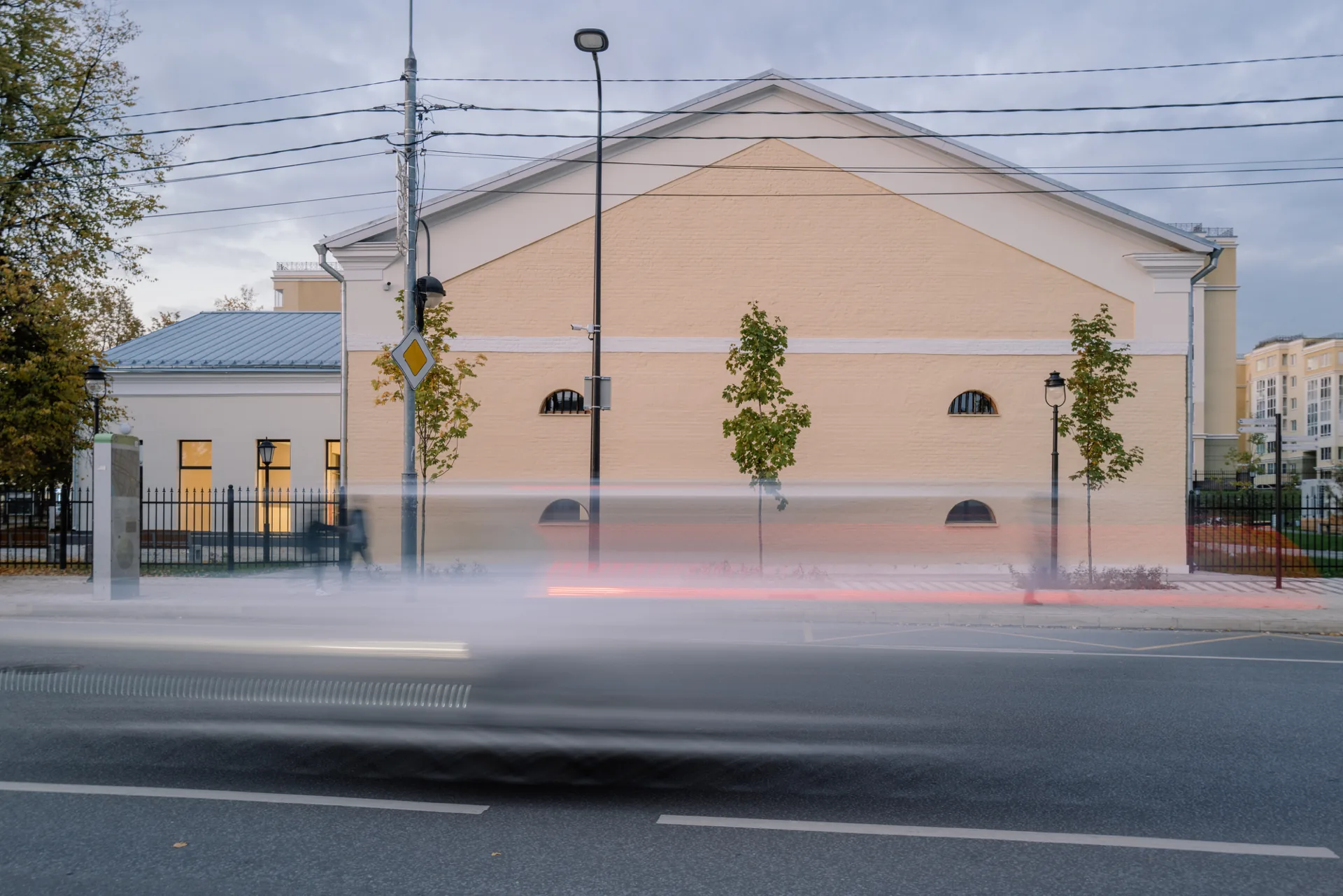

Такой подход позволил удержать бюджет под контролем и не потерять качество реставрации.
В другом проекте задача заключалась не только в реставрации, но и в адаптации здания под новое использование. Это потребовало интеграции инженерных систем, усиления отдельных конструкций и восстановления исторических элементов интерьера.
Экономическая сложность заключалась в том, что часть решений нельзя было оценить точно до завершения обследований. Поэтому бюджет был разделён на базовый объём и резерв на уточняемые работы. После раскрытий часть решений была скорректирована без остановки проекта.
В результате удалось сохранить ключевые элементы объекта, адаптировать здание под современную эксплуатацию и избежать резкого роста сметы на стадии реализации.
Стоимость зависит от статуса объекта, состояния конструкций, объёма утрат, сложности декора, требований ДКН, необходимости ИКЭ и будущего использования здания. Корректную оценку можно дать только после обследования.
Потому что в процессе исследований и раскрытий могут обнаружиться скрытые дефекты, утраты, поздние вмешательства или дополнительные требования к технологиям работ.
Можно зафиксировать стоимость понятного и исследованного объёма работ. Но для сложных исторических объектов обычно нужен резерв на непредвиденные работы.
Исследования, согласования, ИКЭ, сложность реставрационных технологий, сезонность фасадных работ и состояние объекта.
Можно снизить риск задержек за счёт правильно подготовленного пакета документов, качественных исследований и профессионального сопровождения. Но полностью исключить регламентные сроки нельзя.
Смета и сроки в реставрации — это не просто финансовый и календарный расчёт. Это отражение того, насколько хорошо изучен объект, насколько точны проектные решения и насколько грамотно выстроен процесс согласований и работ.
Бюро «Народный архитектор» подходит к экономике реставрации как к системе: исследование, проект, ИКЭ, согласование, смета, этапность, надзор и реализация должны быть связаны между собой. Только так можно сохранить историческую ценность объекта и управлять бюджетом без потери качества.

«Хорошая смета в реставрации — это не обещание “дёшево и быстро”. Это честная карта работ, рисков и решений, которые позволяют сохранить здание правильно».
